(記者 ??? 通訊員 王孚 高明) 開路先鋒爭上游,接火送電搶頭籌。9月25日,經過中鐵二十一局興泉鐵路XQXN-4標三分部建設者的頑強拼搏,溫壩線10千伏新增興泉鐵路琴江特大橋?qū)W冸娏€首次帶電搭火,并于26日下午16點順利輸送大電,為正在抓緊施工的琴江特大橋,送來了“及時雨”,帶來了“新動力”。

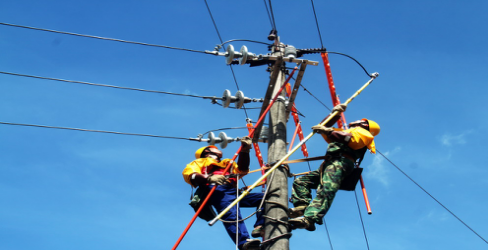

此次率先拉通的是10千伏高壓電力線路;該段大電線從石城縣35千伏溫坊變電站引出后,在溫壩線福鑫磚廠支線065號線桿安裝電表;并在此下穿上壩村鄉村公路,在琴江特大橋鋼筋加工場旁邊安裝電力變壓器。在上壩裝表連線施工完成后,始終在現場盯控的三分部經理陳暉,立即與石城縣供電公司聯系送電事宜。當天下午16點19分,4名專業技術人員趕到現場,為琴江特大橋?qū)W冸娏€合閘,順利實現了首次大臨電接火送電。
琴江特大橋是8月30日正式鏟土動工的,但近一個月來,該橋施工用電,只能使用柴油機發電供給。為了給站前線下施工單位提供良好的施工環境,為大橋線下工程節約施工節成本,興泉鐵路XQXN-4標項目經理部要求盡快拉通大臨電,確保橋梁施工穩步推進。負責該段線路遷改和臨時用電供給的三分部,迅即對4標管段內影響站前施工電力、通信、給排水遷改工程量進行全面調查摸底,并率先采取“開工工程優先供大電”策略,掀起“大干一百天勞動競賽”活動,積極主動組織技術人員進行現場定測,同時與國家電網石城縣供電公司積極協調,實現了琴江特大橋施工供電。
